Problema asignacion de recursos
Good morning,
I'm starting with programming in project and I have a small problem that I don't understand why project does it that way.
I have a task lasting 24 hours, conditioned by effort, with a 24-hour work task calendar, to which I assign a resource, with a calendar from 6 in the morning to 2 in the afternoon, in that case, the task lasts 4 days, which is perfect.
But if I add another resource with an afternoon schedule from 2 to 10 p.m., he asks me whether to reduce the duration while maintaining the job, I say yes, but I don't see that the duration will be reduced to 2 days. and in the resource usage sheet, I see that even though one of the resources has free time in the afternoon, he is told to work only 5 hours and the rest of the work is done the next morning.
Why can this happen? Do I have to change any options in the project?
If someone can help me I appreciate it
Thank you so much
Buenos días,
Estoy empezando con la programación en project y me surge un pequeño problema que no entiendo por que lo hace así el project.
Tengo una tarea de duración 24 horas, condicionada por el esfuerzo, con un calendario de tarea de trabajo 24 horas, al que asigno un recurso, con calendario de 6 de la mañana a 2 de la tarde, en ese caso, la tarea dura 4 días, lo cual es perfecto.
Pero si le añado otro recurso con calendario de tarde de 14 a 22 horas, me pregunta si reducir duración manteniendo el trabajo, le digo que si, pero no veo que la duración me la reduzca a 2 días. y en la hoja de uso de recursos, veo que aun teniendo tiempo libre por la tarde uno de los recursos, le manda trabajar solo 5 horas y el resto de trabajo lo pasa a la mañana siguiente.
Por que puede ocurrir eso?, tengo que cambiar alguna opción en el proyecto?
Si me pueden ayudar se lo agradezco
Muchas gracias
12 Replies
- Ignacio_MartinSteel Contributor
Hello everyone.
After analyzing the case that EduRuizAcciona ("Resource allocation problem") raised earlier, I would appreciate if someone can confirm the results of the following test:
1. New file.
2. Create a task T with the following characteristics:
- Auto scheduled Task Mode
- 1 day Duration (8h/d)

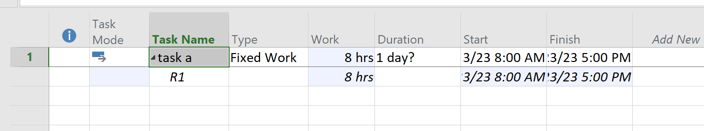

- Fixed Work Type3. Assign resource R1 to task T (Work type, by default)
Verification:
- Task duration T = 1 d
- Resource work R1 = 8 h

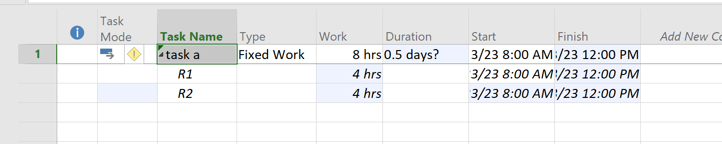

- Task work T = 8 h4. Assign resource R2 to task T (Work type, by default)
Verification:
- Task duration T = 0.5 d
- Resource work R1 = 4 h
- Resource work R2 = 4 h

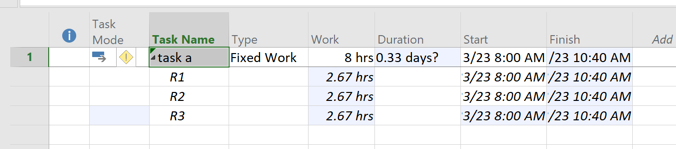

- Task work T = 8 h5. Assign resource R3 to task T (Work type, by default)
Verification:
- Task duration T = 0.5d
- Resource work R1 = 4 h
- Resource work R2 = 4 h
- Resource work R3 = 4 h
- Task work T = 12 hIf the results of point 5 are confirmed, I believe that there could be an error, both due to the concept of Fixed Work and due to the distribution of effort.
In versions prior to the current one (Project professional 2311), the final results were:
- Task duration T = 0.33 d
- Resource work R1 = 2.67 h
- Resource work R2 = 2.67 h
- Resource work R3 = 2.67 h
- Task work T = 8 hI hope for some confirmation in some sense
Thanks a lot
- John-projectSilver Contributor
Sorry but I don't know what Project Professional 2311 is. Are you referring to the build version? If so, the latest version for Project Pro 2019 is, version 2310 (build 16924.20150 CTR) released Nov 14. Using that version this is what I get (Standard calendar):
First resource assigned -
Second resource assigned -
Third resource assigned -
So, I'm not sure exactly what you are looking for but my results differ from yours.
John
- Ignacio_MartinSteel Contributor
Hello Jhon. John-project
Thank you, as always, for your valuable collaboration.

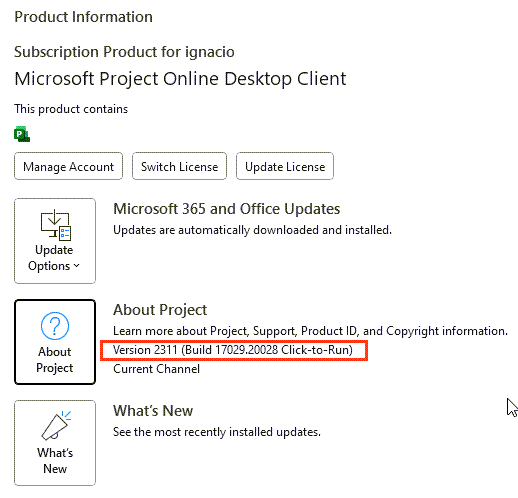

The version that I am using of Project Professional is the one shown in the following image, and that I update in File > Account > Update Options > Update Now
...and the results that Project currently shows me when consecutively assigning resources R1, R2 and R3, to a Work Type task of 1 day Duration, are those shown below, which seems incorrect to me (?)
I tried with previous versions and I get the desirable result that you included in your previous answer.
Ignacio M.
- rbuzetaCopper ContributorCreo que el problema puede ser la hora en que comienza la tarea (el primer día). Si la tarea comienza a las 11am (por ejemplo), el recurso de la mañana trabajará de 11am a 2pm, es decir, 3 horas el primer día y, para completar, 1 hora el tercer día. Ahora bien, el horario en el que inicia la tarea podría estar determinado por varios factores, el más probable: una tarea predecesora. Finalmente, debes poner también atención al Tipo de Tarea (Task Type), que no precisas en la formulación del problema. Creo que lo que quieres se puede obtener con una tarea de Trabajo Fijo.
- EduRuizAccionaCopper ContributorBuenos idas, Gracias por la respuesta.
He contestado al primer mensaje con la informacion de toda la tarea y el proyecto. He cambiado a trabajo fijo pero me hace lo mismo. No se que criterio tiene el project a la hora de repartir el trabajo entre mis recursos, pero no entiendo, por que deja horas libres al recurso de tarde y alarga la duracion de la tarea, asignando parte del trabajo al recurso de manaña. Sabes si hay algun tutorial bueno que explique como hace el reparto de trabajo en funcion de lo que seleccionemos?
Muchas gracias- EduRuizAccionaCopper ContributorGood morning,
I think I already know what the project is doing to me, another thing is if I can solve it.
It is causing the four resources involved in the work to work the same hours, penalizing the fact that the work is prolonged over time.
That is to say, the work lasts 24 hours, as it assigns 4 resources, what it does is that they work 6 hours each, instead two work 8 hours and another two work 4 hours.
Now I don't know where I could change that project restriction.
Buenos dias,
Creo que ya se lo que me esta haciendo el project, otra cosa es si puedo resolverlo.
Esta haciendo que los cuatro recursos que intervienen en el trabajo, trabajen las mismas horas en el, penalizando el que el trabajo se prolongue en el tiempo.
Es decir el trabajo dura 24 horas, como le asigno 4 recursos, lo que hace es que trabajen 6 horas cada uno, en vez dos trabajen 8 horas y otros dos 4 horas.
Ahora no se donde podria cambiar esa restriccion de project
- John-projectSilver ContributorEduRuizAcciona,
The exact configuration of your setup is a little confusing. Please answer these questions so we will be better able to help you.
1. What is the Project Calendar?
2. What is the Task Calendar?
3. What is the Task Type?
4. Does scheduling ignore the resource calendar?
5. What is the task Duration?
6. What is the task Work?
7. What is the Project Start Date and time?
8. What is the task Start Date and time?
John- EduRuizAccionaCopper Contributor
First of all thank you for your helpThe project calendar is
The task calendar is 24 hours
Task type
Fixed units and conditioned by effortScheduling doesnt ignore the resource calendar

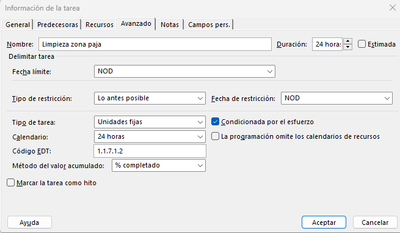

The task duration initially, before asign resources is 24 hours, and the work duration 24 hour as well. If I asign the first resource, with morning calendar (6:00 am to 14) these times stay the same. When I asign the second resource, with the same calendar, the duration reduce to 16 hour and the work remains at the same value 24 hours. When I asign the third resouce, with afternoon calendar (14 to 22) the duration increases to 16 hours and the work remains al the same value 24 hours. And with the fourth resource with afternoon calendar, the duration reduces to 14.4 hours and the work remain at 24 hours. But there are hours free of work in afternoon resource and asign hours in the morning resource the day after. I dont understand this situation
Task without resources
Task with one morning resource
Task with two morning resources
Task with two morning resouces and one afternoon resources
Task with two morning resorces and two afternoon resources
And this is the problem with the schedulingThe afternoon resource has free hours, and the morning resource work the day after
The project stardate is 25/03/2024 9:00 and the end date is calculated
Where is the problem?
Thanks for all
